    煙囪刷油漆施工技術方案

    發布日期:2020-06-26    人氣:551    欄目:新聞動態

    煙囪刷油漆施工技術方案:

    1.1工程概況

    本工程為±0.00相當于絕對標高1371.4m。煙囪維修高為60m,筒身采用MU10燒結普通粘土磚砌筑,坡度i=2.5%。受業主委托,由我單位進行煙囪外筒身粉刷涂料施工,涂料品牌要求選用“摩天”牌;煙囪航標漆白藍相間色帶;

    42m~60m為白藍相間;

    48.5m~50.75m、52.25m~54.50m為深藍(色卡號:1226);

    56.00m~57.50m為淺藍(色卡號:0574);

    42.00m~48.50m、50.75m~52.25m、54. 5m~56.00m、57.50m~60.00m為白色。

    筒身其余部位涂刷接近混凝土原色的灰色(色卡號:1274),筒身涂料分三層涂刷,涂層總厚度不小于250um。

    1.2主要工程量

    煙囪外表面積約為904㎡。

    1.3施工形象進度計劃

       2011年09月05日-2011年09月25日

    2、編制依據

    2.1華北電力設計院圖紙

    2.1.1啟動鍋爐房煙囪施工圖                                  10-F014ⅣS—T0740

    2.2參考資料:

    2.2.1電力設計院提供的各類標準圖集

    2.2.2《磚煙囪》                                              04G211

    2.2.3《磚煙囪設計規范》                                      GB50051-2002

    2.2.4《工業建筑防腐蝕設計規范》                              現行版本

    2.2.5《建筑施工高處作業安全技術規范》                        JGJ80-91

    2.2.6《建筑施工安全檢查標準》                                JGJ 59-99

    2.2.7《建筑施工扣件式鋼管腳手架安全技術規范》                JGJ 130-2011

    2.2.8《施工現場臨時用電安全技術規范》                        JGJ 46-2005

    2.2.9《國家電網公司基建安全管理規定 》                      【2010】1020號

    2.2.10《建筑施工手冊》                                       第四版

    3、煙囪刷油漆施工準備

    3.1施工作業人員

    序號 作業人員名稱 人數 人員資格

    1 電工 1 參加過勞動局培訓并取得合格證者方可上崗。

    2 油漆工 10 經過安全員崗位培訓,并具有高空作業能力,負責航標漆的涂刷作業。

    3 測量工 1 有測量工作經驗,現場的測量工作,持證上崗。

    4 機械工 2 熟悉機械性能經過培訓,參加過勞動局培訓并取得合格證者方可上崗。

    5 管理人員 3 有現場施工管理經驗和組織協調能力,負責現場安全文明施工的執行和質量監督。

    6 安全員 2 持證上崗,現場監督,負責施工中的安全文明作業。

    7 技術負責人 1 有現場施工管理經驗,負責現場的施工技術工作。

    3.2工器具及措施材料準備

    序號 名稱 型號 最大工作能力 單位 數量

    1 卷揚機 JK1.5 1.5T 臺 1

    2 白棕繩 20mm(直徑) 1.6T m 440(兩卷)

    3 白棕繩 16mm(直徑) 1.15T m 220(一卷)

    4 座式登高板 GB  副 15

    5 防墜器 FZQ-3 0.8 T 套 6

    6 滾筒刷   把 50

    7 角向磨光機   把 10

    8 扁鏟   把 20

    9 鋼絲刷   把 30

    12 油漆桶   個 20

    13 槽鋼 #20  m 25

    14 角鐵 50×5  m 6

    15 型鋼 HW250×250  m 6.6

    3.3材料及機具設備準備

    3.2.1油漆在施工前采購進現場,經經驗收合格后,方可使用。

    3.2.2白棕繩、定滑輪、座式登高板、卷揚機運到現場,經檢查驗收合格后方可使用。

    3.4技術準備

    3.4.1施工前編制好施工方案并經審批完畢。

    3.4.2施工前進行施工技術安全交底,并在交底記錄上簽字。

    4、作業方法及步驟

    4.1施工工序

    安裝煙囪頂部懸掛平臺→座式登高板安裝→煙囪外筒身表面清理→航標漆涂刷→筒身其余部位涂刷。

    4.2懸掛平臺安裝

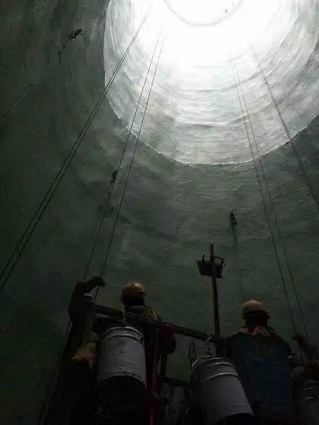

       首先在煙囪頂部才用腳手架搭設一個1.8m高臨時作業平臺,滿鋪腳手板,以方便組裝懸掛平臺;平臺采用4根#20槽鋼作外挑梁,外挑長度750mm(從煙囪筒身頂部外挑750mm),#20槽鋼布置3根,夾角120°C,外挑端部設置兩個吊鉤;所用材料通過1.5t卷揚機運至腳手架平臺進行組裝,組裝形式采用螺栓連接固定;具體布置見附圖一。外挑梁固定利用避雷針的角鐵固定, 用2m長3根L50×5角鐵把槽鋼和避雷針固定起來。槽鋼中心用Φ8.3mm鋼絲繩與煙道懸掛HW250鋼梁上下拉結固定;平臺加工、固定見附圖一。

    4.2筒身涂料涂刷

    4.2.1表面處理

    油漆涂刷前,用鋼絲刷去筒身表面多余的灰漿、浮沉;剔除對松動、灰漿不飽滿的拼縫,并重新補縫,待表面干燥、清潔后進行涂刷。

    4.2.2涂刷環境條件

    施工環境溫度應大于5℃,濕度小于85%,遇雨、雪、霜的天氣及刮大風的時侯禁止施工,涂料混合后,發現有異常或結塊時,禁止施工。

    4.2.3航標漆、涂料涂刷

    涂刷按三遍進行,涂料的濃度應滿足使用要求,不得有流淌過厚現象,并且涂刷均勻,涂刷要求至上而下的順序,從下而上,至上而下順序三遍成活;0.00m~42.0m涂刷接近混凝土原色的灰色(色卡號:1274);42.00m~60. 0m為白藍相間。大面積部分采用長柄油漆滾筒涂刷,藍白相接處采用油刷涂刷,在藍白色環交接處,顏色之間分界應清晰、平整、并不得相互污染,為方便涂刷,每人一個小桶,重量不超過15kg,油捅懸掛在登高板底板上,不能傾斜倒下對筒身造成污染。涂刷過程中技術員隨時檢查涂刷效果(見效果圖二),上下人采用對講機聯系,地面由1人協調工作,通過遠觀近查,隨時改進。

    4.2.4材料運輸

    涂料屬易燃物品,應小心輕放,油漆用定滑輪運至指定的位置上,注意油漆不能一次吊裝太多,根據每天的使用量隨用隨吊,使用完的空桶及時運到指定的地點堆放。

    4.3筒身刷漆要求

    4.3.1筒壁刷漆嚴格按照業主要求進行施工,煙囪航空色標由白藍相間的色帶組成,筒身其余部位涂刷接近混凝土原色的灰色。要求涂料附著能力高,耐酸堿腐蝕、耐老化和保色性均應達到所需的要求年限以上。

    4.3.2配漆、調漆必須由煙囪刷油漆專業人員進行,認真閱讀、弄清、弄懂產品說明書,嚴格按照說明書控制配合比,掌握好調漆濃度,由廠家技術人員現場進行專項技術指導和交底。

    4.3.3調漆必須使用專用容器、專用工具,調漆量應嚴格跟蹤當日的施工用量,當日調漆當日用完。上料人員通過定滑輪把油漆運輸到所刷漆的位置,移交給刷漆工。

    4.3.4涂料開桶后要進行攪拌,均勻后方可調配使用。不同種涂料、固化劑(組分二)、稀釋劑不能混用。施工時應盡量少加稀釋劑,以保證施工厚度,一般不超過涂料用量的10%。

    4.3.5施工完的油漆表面不得出現孔、裂紋、脫落、漏涂。涂膜光滑平整,不準有流淌、刮痕、起皮。

    5、質量保證體系

    5.1油漆施工時空氣濕度不能太大,因此要求晴天施工,雨天、大霧時禁止施工。

    5.2油漆涂刷前應對基層上的雜物、灰塵等進行清掃,局部不平的地方用膩子補平整,保證涂刷時基層表面平整、清潔、干燥。

    5.3涂料涂刷時要求涂刷均勻,上層涂料干燥以后才允許涂刷下一道涂料,即下層涂料涂刷24小時以后再進行上一層涂料施工。

    6、質量標準

    6.1該項作業應達到以下質量標準:

    6.1.1不允許出現掉粉、起皮、漏刷、透底、泛堿、流墜、疙瘩等缺陷。

    6.1.2色澤一致,涂刷均勻,無砂眼,無刷紋。

    6.1.3藍白分色線平直,拉5m通線允許偏差不大于3mm。

    6.2質量控制措施

    6.2.1 正式涂刷前應涂刷一塊樣板,在樣板上按產品使用說明書的要求進行涂刷。涂刷效果經業主、監理有關部門認可后方可用于煙囪。

    6.2.2刷漆時混凝土筒壁必須嚴格按照使用說明書進行處理。

    6.2.3航標漆必須涂刷均勻,待底漆干后再刷面漆。

    6.2.4雨天、大風揚塵天氣禁止航標漆涂刷。

    6.2.5航標漆桶必須固定牢固,防止其傾倒污染筒壁。

    7、安全文明施工保證措施

    涂料刷漆屬高空危險操作,所有操作人員處遵守相應安全操作規程以外,還應重點遵守以下項目:

    7.1雨天、有大霧和風力達到6級以上時停止作業,嚴禁未經體檢合格人員參與作業。

    7.2作業人員嚴禁帶有火種。

    7.3操作人員正確使用“三寶”,定期檢查自鎖器的是否完好以及安全繩磨損程度。

    7.4涂料桶用繩索綁牢固在相應的位置上,用完的涂料桶和用廢的漆桶等應即時吊下來,以防二次污染。

    7.5煙囪刷油漆安全員每天不低于一次對材料、防火設施、“三寶”使用進行檢查,對違章人員進行教育,必要填寫檢查表。

    7.6地面上設專人監護,防止無關人員進入警戒區域。

    7.7作業人員配置工具袋,使用時工器具拴好保險繩。

    7.8操作人員應正確使用攀登自鎖器。

    7.9油漆涂刷期間,地面上人員應遠離,以免高空落物傷人,油漆施工人員應固定,不得隨意換人。

    7.10腳手架搭設嚴格按照方案搭設,以確保安全。

    7.11環境因素辨識與評價及控制措施(附表一)

    7.12危害辨識評價及控制措施(附表二)

    環氧樹脂滾涂施工方案

    本項目建筑面積:4316.93m2,其中地下1981.56m2;地上2335.37m2,停車庫采用環氧樹脂地坪漆。

    1、 工程工藝:環氧樹脂滾涂

    2、 工藝要求:一層底涂、一層砂漿、一層批涂、一層面涂。

    3、 主要材料:環氧樹脂、稀釋劑、固化劑、及其他輔助材料。

    一、 基面要求:

    1、 待施工地面為一樓水泥地面或水磨石地面(若地下室地面需做防潮處理)。

    2、 地面的抗壓強度一般應≥20Mpa。

    3、 基面的平整度要求,用2m靠尺檢測,允許偏差≤4mm。

    4、 新做水泥地面的養護應≥28d。

    二、 該地坪技術參數請參閱數據

    三、 施工方案:

    1、 素地處理:用打磨機把原地面全面打磨一遍,(如有坑凹先用石英砂補平,有油污及化學品先清洗干凈,潮濕處需烘干)然后用掃把或吸塵器清理干凈。

    2、 滲透底涂:將環氧樹脂滲透底涂材料按比例混合攪拌均勻,用滾筒均勻的涂刷于原地面之上。使之形成一道全樹脂表層。

    3、 中涂干后,打磨平整,批涂上好

    4、 批涂:待底涂層完全固化后用打磨機全面打磨并清理干凈,將環氧樹脂和固化劑按比例配好加適量石英粉混合攪拌成糊狀用批刀批于底涂之上,使地板形成平整無缺的效果。

    5、 面涂:檢查表面顆粒并除之,將環氧樹脂面涂材料按比例混合攪拌均勻,用篩網過濾后用滾筒均勻涂刷于中涂之上。


    【相關產品】
    電廠灰庫清庫:技術精湛,經驗豐富的清庫團隊

    電廠灰庫清庫:技術精湛,經驗豐富的清庫團隊
    電廠灰庫清庫:專業團隊,精細清庫,安全無憂

    電廠灰庫清庫:專業團隊,精細清庫,安全無憂
    粉煤灰庫清庫公司:科技與創新并行,環保與安全并重

    粉煤灰庫清庫公司:科技與創新并行,環保與安全并重
    粉煤灰庫清庫公司:高效安全,提升生產效率的關鍵

    粉煤灰庫清庫公司:高效安全,提升生產效率的關鍵
    均化庫清庫公司服務特點:安全、高效、環保

    均化庫清庫公司服務特點:安全、高效、環保
    国产成人精品视频午夜
