煙囪刷色環施工技術方案
發布日期:2020-06-26 人氣:473 欄目:新聞動態
煙囪刷色環施工技術方案:
一、工程概況
(一)煙囪工程概況
本工程為伊犁一礦鍋爐房附屬的煙囪防腐。煙筒高度50米,基礎埋深3.5米,基本風壓為0.75KN∕㎡,煙氣入口溫度250℃,底部外徑5m,頂部外徑2m。
本工程為磚混結構,煙筒基礎為臺階式杯形基礎.基底標高-3.50m,砼標號為C20。墻體外壁為M5水泥混合砂漿MU10燒結普通粘土磚,20米以下墻體為490厚,20米至30米處墻體為370厚,30米以上墻體厚240。隔熱層厚度50(巖棉),內壁為M5耐火水泥砂漿砌耐火磚,10米以下為240厚,10米以上為120厚。本工程±0.000相當于鍋爐房±0.000標高,抗震設防烈度為8度。
(二)施工任務說明

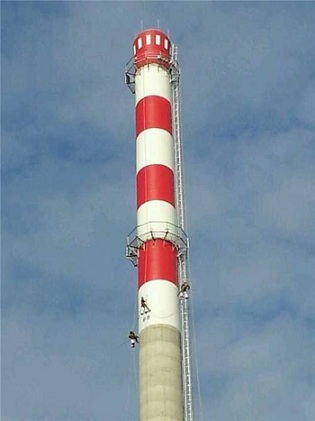

根據建設單位要求及設計院04-13-298號設計變更通知單,鍋爐房煙囪刷紅、白標志漆。
二、作業條件
1、腳手架搭設場地已完成平整、夯實工作,從建筑物主體向外圍按3-5‰找坡?;靥钔梁粚嵑?,上面鋪設厚5cm、寬20cm腳手板沿建筑物周圍通長裝置,之后在木腳手板上放置鋼底座,鋼底座上放置立桿,之后按設計的立桿間距進行放線定位,鋪設木腳手板要平穩,不得懸空。
2、排水措施:在腳手架外排立桿外0.5 米處,設置排水溝,在最低點,設置積水坑,水流入坑內,用潛水泵將水排出,排水溝坡度為3-5‰。
第二章 編制依據
1.新疆煤炭設計研究院有限責任公司提供的設計圖紙
2.《鋼管腳手架扣件標準》 GB15831-95
3.《建筑工程施工質量驗收統一標準》 GB50300-2001
4.《建筑機械使用安全技術規程》 JGJ33-2012
5.《企業標準》
6.《建筑施工安全檢查標準》 JGJ59-2011
7.《工程建設標準強制性條文》
8.《工程建設強制性標準》
9.《建筑工程施工工藝規程》 DBJ14-032—2004
第三章 施工順序和施工工藝
一、施工準備
(一)技術準備
1.項目施工管理人員及勞務隊伍施工管理人員必須認真熟悉施工圖紙和施工專項方案,嚴格按照設計要求及國家現行安全規范進行腳手架搭設。
2.項目煙囪刷色環施工員組織操作人員進行本分項工程的詳細技術交底、安全交底,明確施工過程中重點和難點以及注意事項,操作方法,缺陷處理、安全注意事項等內容,并讓接受交底的每位操作人員簽字確認。
(二)機具(材料)準備:
采用3.6mm厚,直徑48mm的標準鋼管,進場時嚴格檢查材料質量,壁厚不夠的嚴禁用于現場施工。
扣件采用1kg/個的標準扣件,十字扣件、旋轉扣件和直接扣件合理搭配。
墊木:可采用50mm厚木跳板通長設置,或面積不小于0.15㎡厚度不小于30mm的木板進行鋪墊。
密目網:應使用新購進的綠色安全立網,網目密度不低于800目/100cm2,對于破損、雜物殘留或顏色不一致的密目網嚴禁用于外架立面防護。
安全兜網:用于操作面下層的安全兜網規格為必須能夠承受100kg重物10m高沖擊荷載,出場合格證和質保證書齊全,并在進場后進行沖擊試驗,報監理業主審核合格后方可投入使用。
腳手板采用木板,連墻桿采用膨脹螺絲固定。
其它機具材料準備如切割機、鐵絲、扎絲、扳手、工具包及操作工人的安全“三寶”等合理配置。
(三)人力準備:
項目部必須配備專業架子工班組,用于腳手架搭設,要求操作熟練、持證上崗、入場教育、安全技術交底齊全。架子工的數量6人,以滿足現場施工需求。同時,配備足夠數量的普工,用于材料傳遞、清理等輔助工作。
二、施工工序
基礎夯實→鋪設木墊板→擺放掃地桿→安放雙排腳手架橫桿及立桿→設置連墻件及剪刀撐→鋪設腳手板→裝設擋腳板及密目網。
三、施工工藝
(一)剪刀撐的搭設方法
煙囪四面腳手架均設置剪刀撐,每道剪刀撐跨越立柱的根數宜在5-7 根之間,每道剪刀撐的寬度不應小于4 跨,且不小于6 米。斜桿與地面的傾角宜在45 度-60 度之間,由底至頂連續設置,中間每道剪刀撐的凈距不應大于15 米。剪刀撐斜桿應用旋轉扣件固定在與之相交的橫向水平桿伸出端,或立柱上, 旋轉扣件中心線距主節點的距離不應大于15cm。剪刀撐接長采用搭接接長,搭接長度不小于50cm,用3 個扣件等距離布置,扣件在鋼管端頭處不小于10cm 處。
(二)小橫桿的設置
每一主節點必須設置一根橫向水平桿,并采用直角扣件扣緊在縱向水平桿上部,端頭處伸出長度不小于10cm。該桿軸線偏離主節點的距離不應大于150cm,在雙排架中,靠墻一側的外伸長度不應大于30cm。
(三)腳手板的防護欄桿
腳手板一般設置在3 根小橫桿上,要鋪滿、鋪嚴密,在兩側設置18cm 以上高踢腳板,煙囪刷色環操作層上部護身欄桿1.2m高,下部護欄桿距踢腳板0.6m處。
(四)密目網垂直封閉
1、密目網的質量要求
密目網要四證齊全,要有陰燃性能,其續燃、陰燃時間均不得大于4 秒。要符合GB16909 的規定。每10cm×10cm=100cm2 的面積上,有2000 個以上網目。
2、 密目,多貫穿試驗
做耐貫穿試驗時,將網與地面在30 度夾角拉平,在其中心上方3 m處,用5kg 重的鋼管(管徑48mm-51mm)垂直自由落下,不穿透即為合格產品。
3、密目網的綁扎方法
用系繩將密目網綁扎至立桿或大橫桿上,使網與架體牢固的連接在一起。系繩的材質應符合GB16909 的規定。
(五)兜網封閉
用大眼安全網(平網)將腳手架與建筑物之間封閉起來,每隔10 m封閉一道。
(六)腳手架的上下通道
腳手架體要設置安全馬道:
1、馬道寬度不小于1 米,坡度以1:3(高:長) 為宜。
2、馬道的立桿、橫桿間距應與腳手架相適應,基礎按腳手架要求處理,立面設剪刀撐。
3、人行斜道小橫桿間距不超過1.5 m。
4、馬道上滿鋪腳手板,板上釘防滑條。
5、設置護身欄桿,上部護身欄高1.2m,下部護身欄距腳手板0.6 m,
同時設180mm 寬擋腳板。
(七)腳手架的拆除
拆除順序應遵守由上到下,先搭后拆、后搭先拆的原則。即先拆欄桿、腳手架、剪刀撐、斜撐、而后小橫桿、大橫桿、立桿等,并按一步一清原則依次進行,要嚴禁上下同時進行拆除工作。拆架子的高空作業人員應戴安全帽,系安全帶,穿軟義鞋上架作業,同時,周圍設圍欄或豎立警戒標志并有專人指揮,以免發生傷亡事故。
- 2025-07-01珠海水泥庫清庫公司:強化專業安全,提升全員安全意識與技能
- 2025-07-01新余水泥庫清庫公司的安全實踐與重要性
- 2025-06-24攀枝花水泥庫清庫——高處的掛壁料安全清理策略
- 2025-06-24汕頭水泥庫清庫:專業解析清庫的常見問題與應對措施
- 2025-06-24安陽水泥庫清庫公司——專業解讀安全操作流程
- 2025-06-17雞西水泥庫清庫專家解析:庫內板結原因深度探討
